Le chantier

Travaux (chronologie)

Le 2 janvier 2003

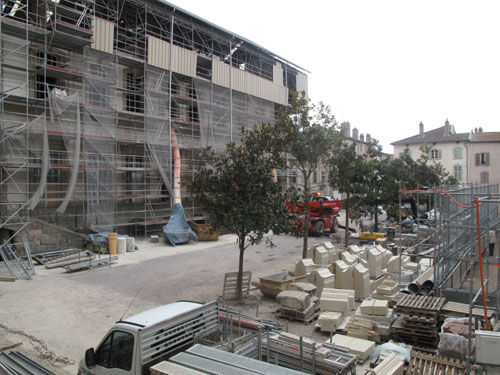

le château de Lunéville, demeure historique des ducs de lorraine, est en partie détruit par un incendie. La chapelle, les appartements royaux, le musée et le grand escalier sud sont ravagés. Les charpentes, en s’effondrant, entraînèrent planchers, parquet, boiseries, statues, statuettes et faïences. . Pour protéger l’aile sud, endommagée, et permettre la restauration, une superstructure métallique a été édifiée au dessus de l’édifice.

Le 3 Janvier 2003

Dès le lendemain de l’incendie les travaux d’urgence débutent. La sécurité immédiate pour les personne sous entend la dépose des éléments instables. Ils se sont déroulés sous la responsabilité de l’Architecte en Chef des Monuments Historiques, Pierre-Yves Caillault. La sécurité des personnes est assurée par la mise en place de clôtures au-devant des façades sinistrées bordant les espaces publics. Par la suite d’importants travaux de consolidation et sauvegarde du monument ont été réalisés.

En mai 2003

La pose du parapluie destiné à protéger l’édifice des intempéries n’est qu’une partie de l’important chantier de confortation qui permet désormais au monument d’être conservé. Les baies ont été étrésillonnées , la chapelle a été étayée , les éléments d’architecture en position instable ont été déposés et les poutres calcinées évacuées . Les matériaux récupérables ont été triés et entreposés et les gravois ont été évacués.
Le décor intérieur a été traité en suivant des prescriptions spécifiques par filières : les lambris et les parquets ont été déposés et placés sous châssis de contrainte puis stockés dans une réserve aménagée à cet usage dans l'aile nord; les gypseries (dont le décor a survécu dans 80% des cas, sauf dans la chapelle plus durement touchée), sont consolidées, protégées et maintenues sur place à l'aide de châssis en bois et de mousses ; les éléments tombés après le sinistre sont conservés afin d’effectuer les études techniques destinées à nourrir les projets de restauration. Les cheminées et leur trumeau ont été protégés par la mise en place de caisson de protection.
Au fur et à mesure de l’avancée du chantier de sécurisation, il a été possible de mettre en place une campagne de fouille destinée à collecter les pièces du musée qui auront survécu, en totalité ou en partie, au sinistre.

Le 2 Avril 2005

Les travaux de reconstruction ont officiellement été lancés en présence du ministre de la culture et de la communication et de Monseigneur l’Archiduc Otto de Habsbourg-Lorraine, descendant de Léopold 1e qui fit construire le château.

2006

Cette année marque le début de la 1e tranche de travaux qui a pour objet la restitution à l’identique du vestibule du corps central. Il s’agit de restituer les plafonds en plâtres et les moulures du XVIIIe siècle, la restauration des sculptures de gypseries décoratives, la restauration des colonnes et des pilastres en grès bavarois ainsi que le pavage des sols en pierre calcaire. S’ensuit la restauration partielle de l’escalier d’honneur sud. Ces travaux comprennent les dallages de l’escalier en pierre calcaire de Massengis avec la restitution de sa rampe sculptée à entrelacs en pierre calcaire d’Euville et de Savonnière (Meuse), ainsi que du palier de l’étage qui comprend la restitution de son dallage en pierre remplaçant le plancher du XIXe.

Octobre 2006 :

Les visiteurs du château peuvent enfin découvrir le vestibule magnifiquement restauré. La restauration de l’escalier d’honneur est achevée peu après.

Eté 2007 :

En vue du début des travaux de restauration un gigantesque échafaudage intérieur est installé dans la chapelle. Le mois de juin marque le début de la restauration de la charpente de l’aile ducale (« partie militaire »)

Dès Septembre 2007

Matei Lazarescu, restaurateur de peintures murales et artiste peintre, commence ses recherches En effectuant différents sondage sur les décors intérieurs de la chapelle il retrouve la composition des plâtres et gypseries ayant servi aux décors intérieurs mais également la couleur du badigeon qui les recouvrait au XIXe siècle.

Mai 2008

Début de la restauration complète de l’extrémité est de l’aile ducale.

Septembre 2008

Lors des journées du patrimoine, le public découvre l’impressionnante structure de la charpente de la chapelle.

En 2009

À l’issu de la restauration des façades de l’aile ducale et de la chapelle, les échafaudages sont déposés et laissent apparaître toute la splendeur du travail réalisé.

2009 – 2010

Cette année marque une nouvelle étape dans l’évolution du chantier. Le second œuvre est réalisé dans la salle de la livrée, la salle des gardes, la chapelle ainsi que les sous-sols. Tous les décors de la chapelle ont été restitués. Les recherches menées antérieurement ont permit l’application de badigeons permettant à la chapelle de retrouver toute sa somptuosité.

2011

Le chantier continue…
Si les visiteurs peuvent désormais jouir des espaces intérieurs restaurés, le chantier des toitures et façades se poursuit sur la propriété du ministère de la défense. Fin des travaux prévue pour 2012.
